里程碑作为专注于进度安排中的重要事件的手段,是非常有用的。它们可以为多个目的服务,例如:
- 在项目或项目群识别阶段,创建初始的高层面的进度安排。
- 在交付阶段,促进与利益相关方沟通的概要进度安排。
- 强调项目群内部多个项目之间进度安排的相互依赖关系。
作为网络图的一部分来运用的时候,里程碑便只是0持续时间的活动。
这些里程碑在合适的节点纳入网络图逻辑中。在关键路径分析期间,要与所有其他活动一起,计算它们的开始日期、结束日期与自由时差。但因为他们的0持续时间,他们对网络图中的其他活动没有影响。

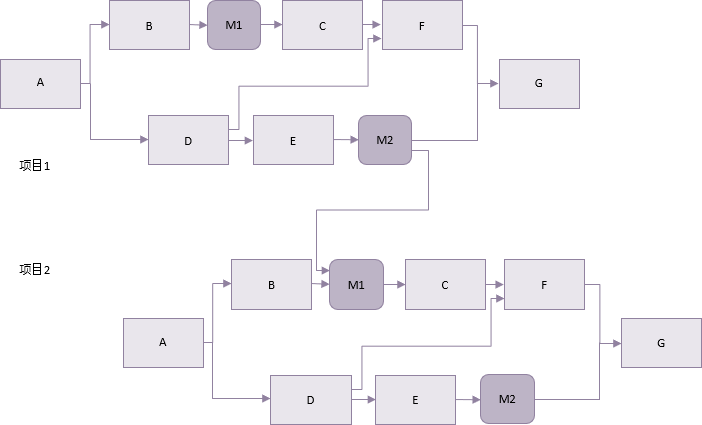

在项目群层面,对项目群内部项目之间具有相互依赖关系的节点定义里程碑,是很有用的。这为基于实际进展,协调不同项目提供了方法。
它还为概括诸多项目之间(或大型复杂项目内部)的进度提供了一种机制,呈现了纯粹专注于关键事件的概要进度安排,而不会让读者淹没在太多细节中。
