Hammock活动

在网络图中横跨两个点的活动。它自身没有标示持续时间,但是从它所连接的两个点的时间不同可以推导出。在下面的前导图中,hammock活动(H)从活动B的开始一直延伸到活动E的完成。

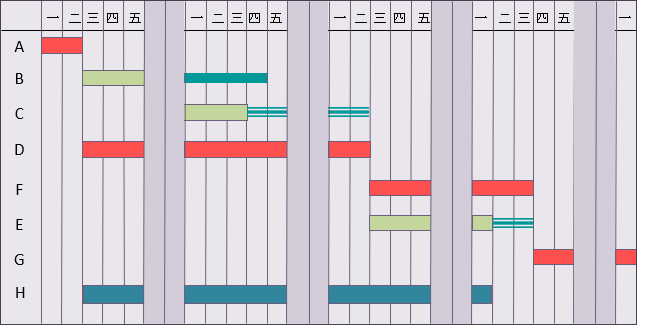

关键路径分析中,它的持续时间将来自B的最早开始时间与E的最早结束时间的时间阶段,如以下甘特图所示。





当前几乎很少有进度安排软件包提供Hammock活动功能。取而代之的,他们允许活动分成不同等级和概括性活动。这可以实现与Hammock活动很类似的一些功能,但不那么灵活。
