平衡线

平衡线是一种时间进度安排的技术,通常是有技能的资源在项目内部多个产品执行相同活动的情况下加以运用。例如在住宅开发中项目中。

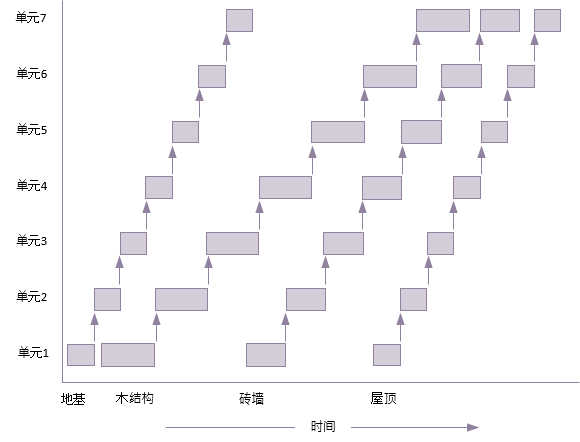

以上的图表显示了四组工人在7个单元之间移换。在每一个单元,每种工作都可以在先前工作完成后立即开始。然而,这将会导致,例如负责木结构的工作,在多个单元内平行进行。

对工作进行进度安排会更有效率。每个场地只有一种工作的一组工人,并且这一组工人从开始到结束都有连续的工作。

这在以下修改后的图中看得更容易一些:

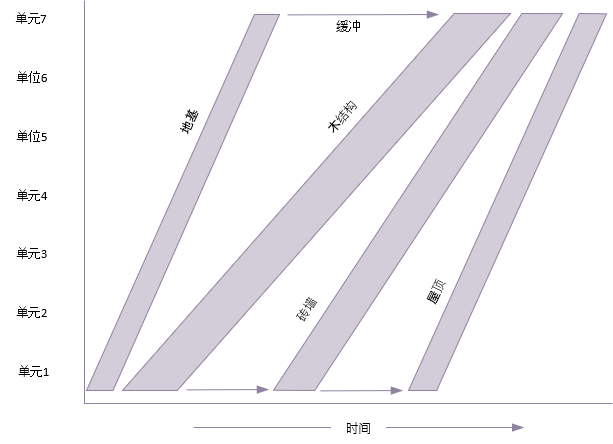

实线让我们更清楚地了解每种工作以不同速度的进展情况。线条越陡,不同单元之间的工作就移动得越快。

每种工作的开始时间都安排好,这样每份工作完成后都可以连续地进行下一份工作。自然缓冲发生在每种工作的开始或结束,这些可以类似的方式用于基于关键路径分析的进度安排浮动中。

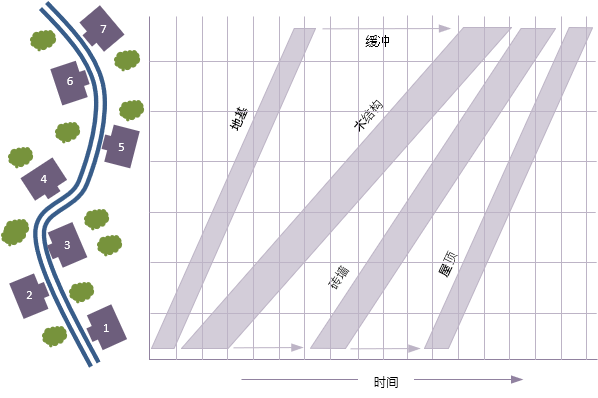

平衡线图有时与垂直Y轴上工作的物理布局相结合,被称为时间链网图。
