É a técnica de programação de tempo que é tipicamente utilizada em situações em que recursos qualificados estão realizando a mesma atividade em vários produtos dentro de um projeto. Por exemplo, em um empreendimento de habitação.

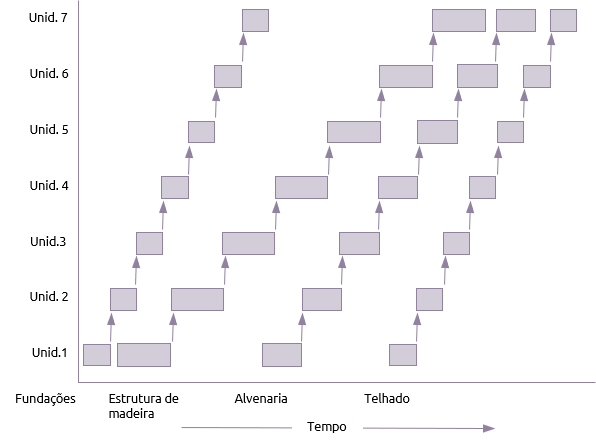

O gráfico acima mostra quatro grupos de trabalhadores movendo-se entre 7 unidades. Em cada unidade, cada ofício poderia começar imediatamente após a unidade anterior ter terminado. No entanto, isto resultaria em trabalhos em estruturas de madeira, por exemplo, sendo feito em várias unidades em paralelo.
É muito mais eficiente programar o trabalho para que haja apenas um grupo de cada ofício no local, com continuidade de trabalho do início ao fim.
Isto é mais fácil de ver na tabela modificada abaixo.

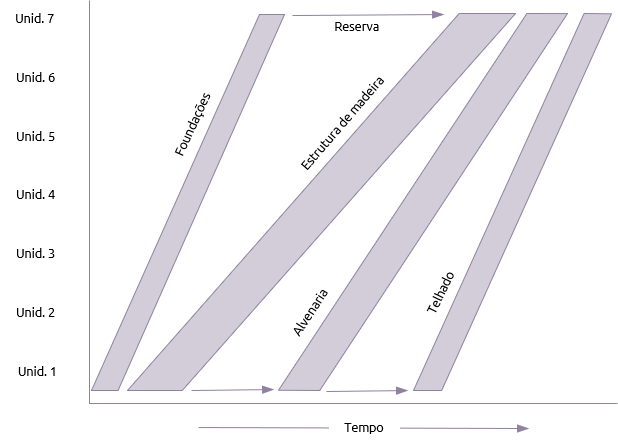

As linhas sólidas tornam mais claro como cada ofício progride a um ritmo diferente. Quanto mais inclinada a linha, mais rápido o grupo se movimentava entre as unidades.
O início de cada ofício está programado para que o trabalho seja concluído o mais rápido possível, com cada ofício tendo continuidade de trabalho. Reservas naturais ocorrem no início ou no final do trabalho e podem ser usadas de forma semelhante à folgas em um cronograma baseado em uma análise do caminho crítico.
Os gráficos de linha de equilíbrio são às vezes combinados com layouts físicos do trabalho no eixo vertical, e podem ser referidos como diagrama espaço tempo.
